您当前的位置 : 中国甘肃网 >> 新闻中心 >> 国内要闻

点赞!一批重大水利工程建设加速推进

2024-07-19 16:58 来源:央视新闻

  近日

  一批重大水利工程建设加速推进

  一起来看

  ↓↓↓

  1

  引江补汉工程主隧洞掘进超2000米

  国家重大水利工程——南水北调中线引江补汉工程主隧洞目前掘进已完成2120米,同时,已有17条支洞累计掘进超9000米。工程输水线路总长194.7公里,全程采用隧洞输水。工程建成后,将连通三峡水库和丹江口水库,南水北调中线水源更加充足。

  2

  海南迈湾水利枢纽工程主体大坝已全线封顶 8月将下闸蓄水

  7月16日,海南省南渡江迈湾水利枢纽工程正加快建设,该工程是“十四五”期间国家重点推进的150项重大水利工程之一,位于海南澄迈与屯昌两县交界处,是海南省北部规划的大型水资源配置工程,也是保障海南南渡江下游海口市、澄迈县、定安县、屯昌县、临高县供水和生态用水安全的控制性水源工程,总投资73.64亿元。

  据了解,工程主体大坝已全线封顶,目前正进行溢流坝段的弧形闸门安装,将于2024年8月实现下闸蓄水。工程效益以供水、防洪为主,兼顾灌溉和发电。

  3

  琼西北供水工程建设进展顺利

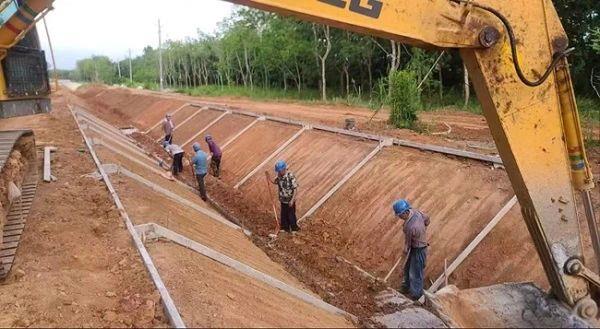

  7月16日,在儋州施工现场,琼西北供水工程建设进展顺利,正处于施工高峰期。

  琼西北供水工程主要位于儋州市境内,部分涉及白沙黎族自治县。作为“十四五”规划重点推进建设的国家水网骨干工程和国务院确定的150项重大水利工程之一,该工程于2021年7月正式开工建设,施工工期54个月,计划2025年12月底完工,工程总投资43.56亿元。琼西北供水工程主要任务是续建松涛西灌区,构建琼西北水资源配置体系,解决农业灌溉和城乡综合用水问题。其设计灌溉面积72万亩,年总供水量为4.42亿立方米,将保障儋州市和白沙县境内63万人生活和城乡工业用水安全。

  据悉,该工程的顺利实施对解决琼西北地区农业灌溉及城乡民生用水难题、促进热带特色高效农业发展及保障环新英湾区域经济社会发展用水需求具有重要意义,是补齐琼西北地区水资源配置短板,打赢海南“六水共治”攻坚战的重要战场。

  4

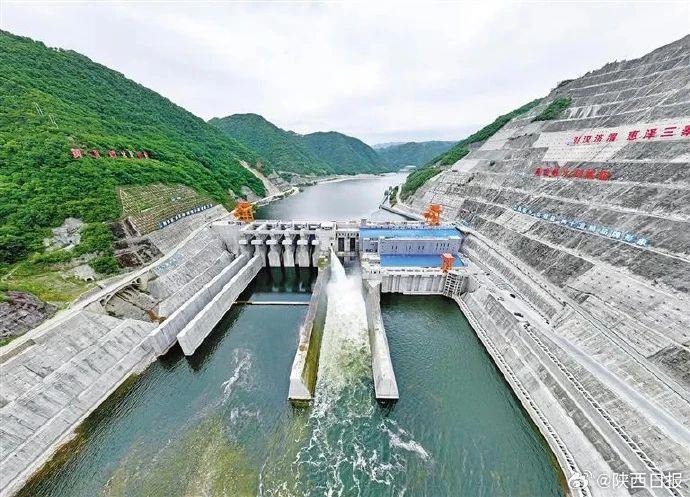

  引汉济渭一期工程设计功能基本实现

  7月7日,黄金峡水利枢纽发电站3号机组完成72小时试运行,电站全容量并网发电运转顺畅,引汉济渭一期工程的供水、生态、发电等设计功能基本实现。

  作为引汉济渭的“龙头工程”,黄金峡水利枢纽主要任务是调蓄汉江干流来水,向关中供水并兼顾发电。“工程通过高扬程大流量泵站,将汉江水提升106.45米后送入秦岭输水隧洞。”引汉济渭公司黄金峡分公司副经理郑红玺介绍,黄金峡水利枢纽电站安装了3台单机容量为4.5万千瓦的轴流转桨式水轮发电机组,总装机容量13.5万千瓦,多年平均发电量3.51亿千瓦时。今年以来,黄金峡水利枢纽电站3台机组先后启动安装调试,3台机组全容量并网发电将进一步发挥水利枢纽的综合经济效益。

  不只是发电,自2023年7月16日向西安供水以来,引汉济渭一期工程的供水、生态等效应已初步显现。

  今年入夏以来,引汉济渭工程发挥“压舱石”作用,加大向西安供水力度,流量从1立方米每秒增至12.9立方米每秒,日供水量突破110万立方米,占西安市总用水量的近一半。

  此外,黄金峡水利枢纽建设了长1908米的生态鱼道。今年洄游季,在格栅和人工鱼巢的“护航”下,鱼儿通过工程“定制”的生态鱼道,顺利“翻”过63米高的大坝,回到上游繁殖产卵。

  目前,引汉济渭续建工程正开足马力。秦岭腹地,黄金峡水利枢纽泵站建设加速,水泵机组安装进度过半,1号机组将于8月建成。黄金峡分公司总经理张鹏利说:“泵站预计年内完工,投用后能将汉江水提至三河口水库,在保障供水的同时,达到水资源调峰储能的效果。”

  秦岭以北,引汉济渭二期输配水工程正在加快建设。2026年,来自汉江的汩汩清流有望全面润泽关中大地。
